物流规划Agent对企业仓库升级的案例分析
区域型3PL企业仓储能力扩张的完整规划过程
🏭 企业案例
📊 痛点分析
🔧 升级规划
📈 效果对比
💡 关键洞察
一、案例背景
🏭 企业画像
- • 类型:区域型第三方物流企业(3PL)
- • 主营:快消品仓储与配送
- • 起步:2019年,3000㎡租赁仓库
- • 订单:日均约200单
- • 客户:区域内快消品经销商与品牌商
📋 方案1概览
- • 楼层:1层
- • 功能区:11个
- • 建筑面积:8,520㎡
- • 存储容量:2,002托盘位 + 3,225分拣格位
- • 年静态成本:¥260.6万
图1:方案1仓库布局图(单层,11个功能区)
方案1的核心动线:卸货月台 → 检验区 → 入库理货区 → 存储区 → 分拣区 → 复核打包区 → 出库集货区 → 装车月台(总动线距离:251m,单条线性路径)

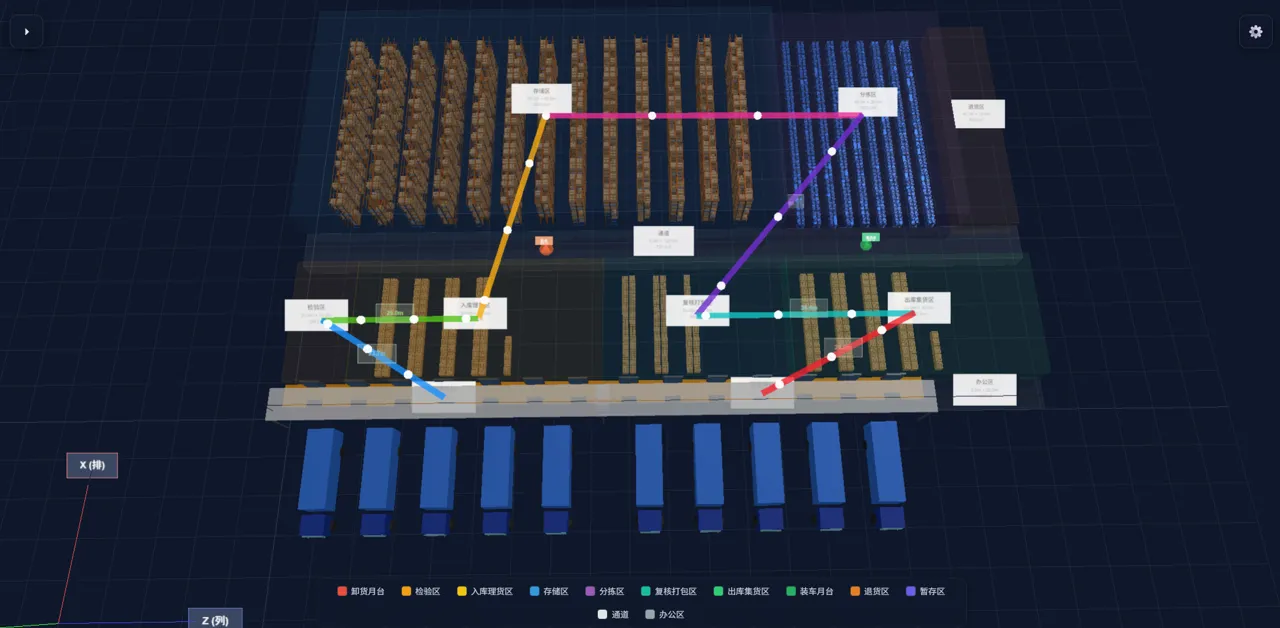

图2:方案1动线图(单条线性路径,251m)
二、业务增长触发扩容需求
到了2022年,企业面临三个关键变化,这些变化直接推动了从方案1到方案2的升级决策。
三大变化详细分析
- 订单量翻倍:日均订单从200单增长到800+单,分拣环节成为瓶颈——方案1仅1个分拣区(3,225格位,吞吐量524件/小时),已无法满足需求。
- SKU数量激增:从2,000个SKU扩展到8,000+,需要更多分区存储和差异化货架策略。
- 客户结构变化:新增了需要整托盘存储的大客户,2,002个托盘位捉襟见肘。
方案1的瓶颈集中体现在:存储容量不足(托盘位仅2,002个)、分拣能力成为整条动线的"卡脖子"环节、单条线性动线(251m总距离)无法支持多业务并行。
三、六大核心痛点
升级前方案1存在六大核心痛点,正是这些业务"疼痛"驱动了企业做出升级决策。
方案1的存储区仅有1个pallet货架区,共2,002个托盘位,26组货架,占地3,200㎡。SKU从2,000个扩展到8,000+后,单个存储区无法有效分区管理;新签大客户后,托盘位迅速被占满;库存周转率下降时(如节假日前备货),存储区经常爆仓。
这是方案1最突出的痛点。方案1仅1个分拣区,3,225个分拣格位,252组隔板架,吞吐量仅523.71件/小时。当订单量从日均200单增长到800+单时,日分拣需求从1,000件暴涨到4,000+件——分拣环节已经满负荷运转,没有任何缓冲空间。更糟糕的是,存储区→分拣区距离为55.01m,是整条动线中最长的一段,每一次补货拣货都要走最远的路。
方案1的动线图揭示了一个结构性问题:pathCount = 1,branchNodeCount = 0。整个仓库只有一条"单行道"——所有货物必须按照相同的顺序流转,无法并行处理不同客户或不同业务类型的订单。不同客户有不同的服务等级(SLA),但方案1的设计强制所有货物走同一条路,导致"快件被慢件堵住"。
方案1的动线图中存在3个孤立节点:退货区未纳入任何动线,退货商品如何重新入库没有定义;通道虽在几何布局中存在,但动线中未作为中转节点;办公区未纳入业务流程。随着业务增长,退货率从2%上升到5%左右,日均退货处理量从4单增加到40+单,但退货区完全游离于主流程之外,缺乏系统性处理能力。
从方案1的距离矩阵来看,存储区→分拣区的距离为55.01m,是整条动线中最长的一段。如果每天需要补货50次,叉车仅在这一段就累计行驶2,750m。当订单量增长后,补货频次从每天20次增加到80+次,这段距离的累积效应被急剧放大。方案1的averageStepDistance为35.86m,动线过长直接影响作业效率。
方案1有5个floor类型功能区,占地2,800㎡,却只贡献了3,480个箱位和290个托盘位——空间利用效率低下。更关键的是,方案1的货架类型配置是"一刀切"的:存储区全部用pallet,分拣区全部用partition。这种简单的"一个区一种货架"的方式,在SKU多样化后显得不够灵活。
四、升级规划过程
结合知识库中关于楼层结构、货架策略和区块属性的意图信息,整个升级规划分为以下四个步骤。
最核心的决策是从1层扩展到2层。方案2将仓库从单层扩展为双层,总建筑面积从8,520㎡提升到17,040㎡(翻倍),总存储面积从7,200㎡提升到14,800㎡。这为后续所有功能区的扩展提供了空间基础。
方案2将功能区从11个增加到21个,增加的10个功能区重点分布在存储区和分拣区——这正是针对方案1瓶颈的精准投入。
| 功能区类型 | 方案1数量 | 方案2数量 | 变化 |
| 存储区(pallet) | 1 | 5 | +4 |
| 分拣区(partition) | 1 | 6 | +5 |
| 地面功能区(floor) | 5 | 4 | -1 |
| 总功能区 | 11 | 21 | +10 |

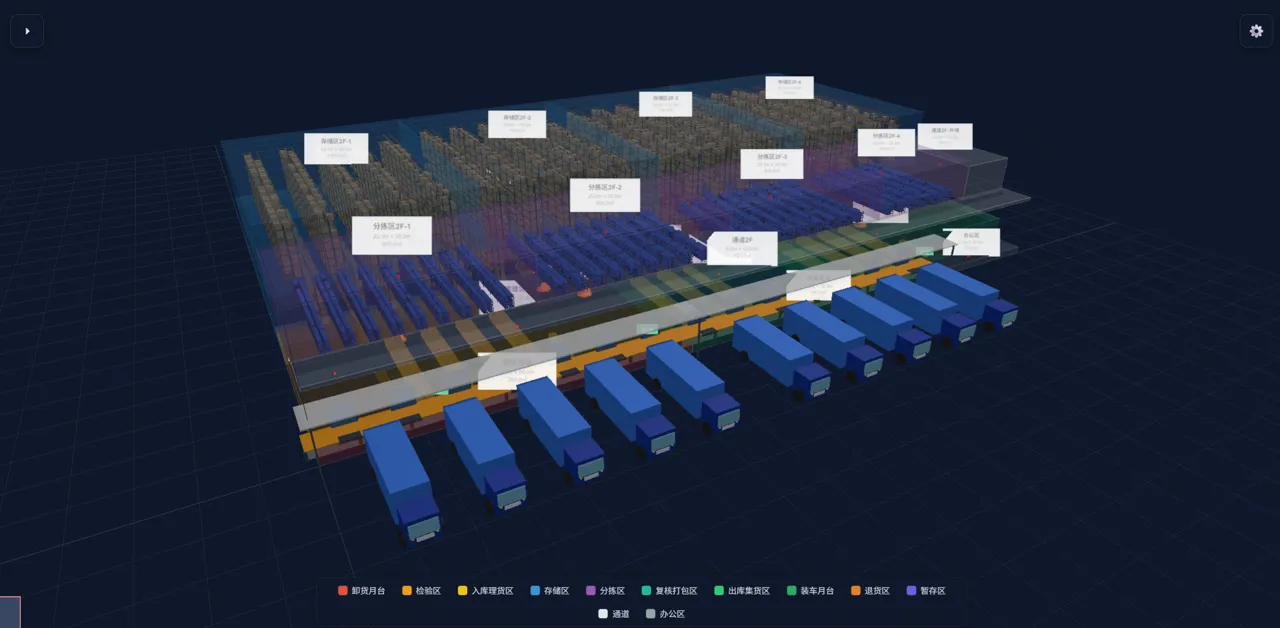

图3:方案2仓库布局图(双层,21个功能区)
方案2中,存储区采用了5个独立的pallet货架区(共66组货架,5,642个托盘位),每个区域可以独立配置通道方向(aisle direction)。分拣区则采用6个partition分区(共792组隔板架,10,134个分拣格位),大幅扩展了分拣能力。
从知识库中rack_strategy_to_rack_spacing关系可知,只有选择了使用通道或边距的货架模式时,货架间距设置才有意义。方案2中pallet和partition货架区域大幅增加,意味着通道宽度和边距的配置变得更为关键——合理的间距直接决定了叉车和拣货员的作业效率。
五、方案2动线深度分析
方案2升级后,动线从方案1的单条线性路径扩展为多层多路径网络。本节深入分析方案2的动线拓扑结构、路径对比和关键瓶颈。

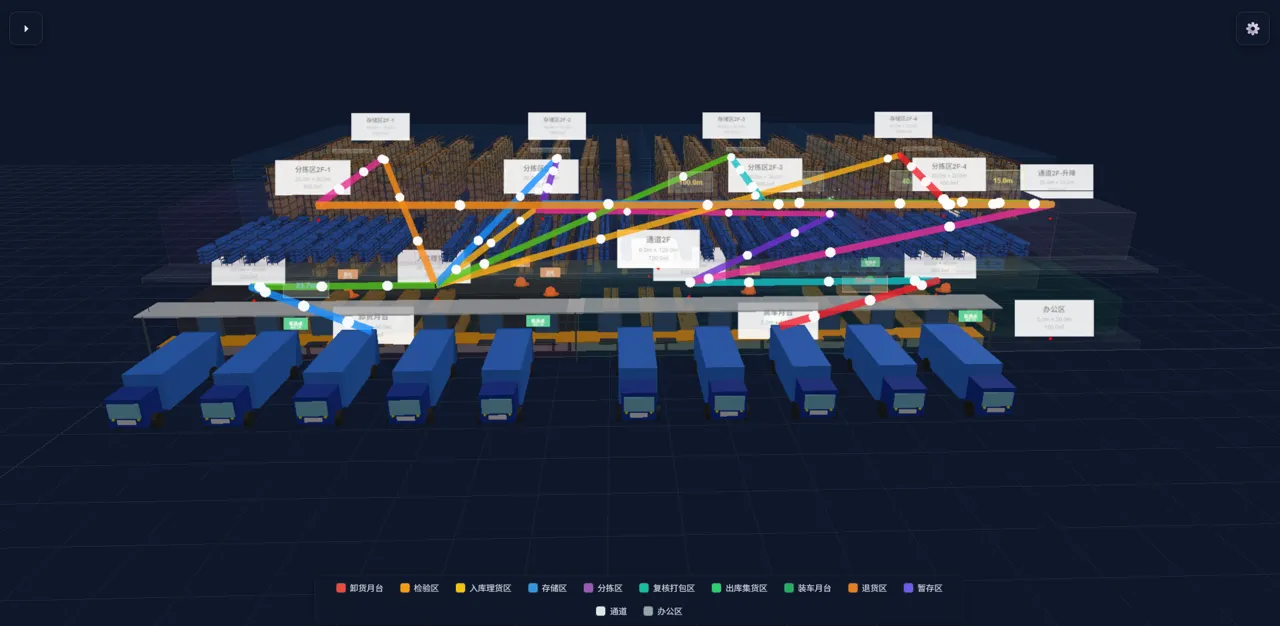

图4:方案2动线图(5条路径,1F+4条2F并行)
5.1 整体动线拓扑概览
📊 动线拓扑统计
卸货月台 ──→ 检验区 ──→ 入库理货区 ──┬──→ 存储区(1F) ──→ 分拣区(1F) ──────────────┐
├──→ 存储区2F-1 ──→ 分拣区2F-1 ──┐ │
├──→ 存储区2F-2 ──→ 分拣区2F-2 ──┤ │
├──→ 存储区2F-3 ──→ 分拣区2F-3 ──┼──→ 通道2F-升降 ─┤
└──→ 存储区2F-4 ──→ 分拣区2F-4 ──┘ │
↓
装车月台 ←── 出库集货区 ←── 复核打包区 ←────────────┘
5.2 5条路径逐条对比
| 路径 | 楼层 | 途经节点 | 总距离(m) | 排名 | 步数 |
| 路径1 | 1F | 存储区(1F)→分拣区(1F) | 251.03 | 🥇 最短 | 7 |
| 路径4 | 2F | 存储区2F-3→分拣区2F-3 | 292.79 | 🥈 | 8 |
| 路径5 | 2F | 存储区2F-4→分拣区2F-4 | 293.80 | 🥉 | 8 |
| 路径3 | 2F | 存储区2F-2→分拣区2F-2 | 304.08 | 4 | 8 |
| 路径2 | 2F | 存储区2F-1→分拣区2F-1 | 334.08 | 5 (最长) | 8 |
极差分析:最长路径(334.08m) vs 最短路径(251.03m) = 83.05m差距(+33.1%)
5.3 路径1(1F):251.03m — 基准最优路径
| 步 | 起点 → 终点 | 距离 |
| 1 | 卸货月台 → 检验区 | 23.66m |
| 2 | 检验区 → 入库理货区 | 25.00m |
| 3 | 入库理货区 → 存储区(1F) | 37.45m |
| 4 | 存储区(1F) → 分拣区(1F) | 55.01m |
| 5 | 分拣区(1F) → 复核打包区 | 46.89m |
| 6 | 复核打包区 → 出库集货区 | 35.00m |
| 7 | 出库集货区 → 装车月台 | 28.02m |
特点:全程在1F,无需跨楼层,无额外中转,是效率基准。建议将高频周转的SKU优先分配到1F存储区。
5.4 路径2(2F-1):334.08m — 最差路径 ⚠️
| 步 | 起点 → 终点 | 距离 | 占比 |
| 1-2 | 卸货→检验→入库理货 | 48.66m | 14.6% |
| 3 | 入库理货区 → 存储区2F-1 | 38.77m | 11.6% |
| 4 | 存储区2F-1 → 分拣区2F-1 | 32.53m | 9.7% |
| 5 | 分拣区2F-1 → 通道2F-升降 | 100.00m | 29.9% |
| 6 | 通道2F-升降 → 复核打包区 | 51.10m | 15.3% |
| 7-8 | 打包→集货→装车 | 63.02m | 18.9% |
症结:分拣区2F-1位于2楼最左端(z=15),通道2F-升降位于最右端(z=115),两者相距100m,是整条路径的最大瓶颈。建议将低频周转或长周期存储的SKU分配到2F-1区域。
5.5 "跷跷板效应" — 2F四条路径的固有权衡
2F四条路径呈现出明显的距离置换现象:存储区越靠右,入库距离越长但到升降通道越近。
| 路径 | 入库→存储 | 分拣→升降 | 两段合计 | 总距离 |
| 2F-1 | 38.77m | 100.00m | 138.77m | 334.08m |
| 2F-2 | 38.77m | 70.00m | 108.77m | 304.08m |
| 2F-3 | 57.48m | 40.00m | 97.48m | 292.79m |
| 2F-4 | 83.09m | 15.01m | 98.10m | 293.80m |
结论:两段之和在2F-3和2F-4处达到最优平衡(约98m),而2F-1因升降通道在最远端导致严重失衡(138.77m)。从动线效率看,2F-3和2F-4是最优的2F存储位置,建议将高频补货的SKU分配到这两个区域。
5.6 关键瓶颈节点分析
| 节点 | 入度 | 出度 | 角色 | 风险 |
| 入库理货区 | 1 | 5 | 分发枢纽 | 🔴 1→5扇出,所有路径必经 |
| 通道2F-升降 | 4 | 1 | 汇聚枢纽 | 🔴 4→1扇入,2F全量汇聚 |
| 复核打包区 | 2 | 1 | 合并枢纽 | 🟡 1F+2F在此合并 |
通道2F-升降是最大瓶颈:4条2F路径的所有流量必须经过这个单点,且到复核打包区的距离为51.10m。如果2F日处理量较大,这里会成为严重的拥堵点。建议考虑增设第二个升降通道,或优化WMS调度策略减少同时并发。
5.7 闲置资产 — 未被利用的通道资源
| 节点 | 宽度 | 高度 | 当前状态 |
| 通道(aisle_f0_r2_c0_z0) | 120m | 3m | ⚠️ degreeIn=0, degreeOut=0 |
| 通道2F(aisle_f1_r0_c0_z0) | 120m | 0.5m | ⚠️ degreeIn=0, degreeOut=0 |
| 退货区 | 10m | 4m | 未接入 |
| 办公区 | 20m | 5m | 未接入(正常) |
通道2F(120m宽)完全闲置是最大的布局浪费。它横跨2F整个宽度(z=60),正好位于分拣区和存储区之间。如果将其接入动线(例如:分拣区→通道2F→通道2F-升降),可以为分拣区2F-2和2F-3提供更短路径(到通道2F仅20.11m),缓解通道2F-升降的4→1汇聚压力。
5.8 步数对比分析
| 指标 | 1F路径 | 2F路径 |
| 步数 | 7步 | 8步 |
| 多出环节 | — | 分拣区→通道2F-升降(额外1步) |
| 平均步距 | 35.86m | 36.59~41.76m |
2F路径比1F多1步(7→8),这是因为2F需要经过"通道2F-升降"完成跨楼层中转。这是合理的,但通道2F-升降→复核打包区51.10m这一步包含了楼层切换的垂直距离成分(层高10m),实际水平搬运距离约50m。
六、效果量化对比
方案2的升级效果通过以下核心指标进行量化对比。
| 指标 | 方案1(1层) | 方案2(2层) | 变化 |
| 总建筑面积 | 8,520 ㎡ | 17,040 ㎡ | +100% |
| 托盘存储位 | 2,002 个 | 5,642 个 | +182% |
| 分拣格位 | 3,225 个 | 10,134 个 | +214% |
| 存储吞吐量 | 430.67 托/时 | 1,369.79 托/时 | +218% |
| 分拣吞吐量 | 523.71 件/时 | 3,003.70 件/时 | +474% |
| 动线路径数 | 1条 | 5条 | 多业务并行 |
| 最长动线 | 251.03m | 334.08m | +33% |
| 年静态成本 | ¥260.6万 | ¥544.1万 | +109% |
| 一次性投入 | ¥189.3万 | ¥411.1万 | +117% |
| 单位托盘年成本 | ¥1,302 | ¥964 | -26% |
方案2的年静态成本增长109%,但存储容量增长182%、分拣吞吐量增长474%——这意味着单位存储成本和单位吞吐成本都在下降,规模效应显著。
七、关键洞察
🎯 瓶颈驱动,而非盲目扩张
方案1中最短的动线段是卸货→检验(23.66m),最长的动线段是存储→分拣(55.01m)。方案2将存储区和分拣区分别拆分为多个区域,正是为了缩短单次作业的平均移动距离,同时通过多路径并行提升整体吞吐量。
📈 成本效率的边际变化
方案2的年静态成本增长109%,但存储容量增长182%、分拣吞吐量增长474%。具体来看:方案1每托盘位年成本约¥1,302,方案2约¥964,下降26%。这表明规模效应已经开始显现。
🔄 动线复杂度增加需要管理
方案1只有1条线性动线,方案2有5条动线路径且出现了分支节点(branchNodeCount: 1)。这意味着方案2需要更复杂的WMS(仓库管理系统)来协调多路径的物料流动。
⚙️ 货架间距的隐性影响
当多个pallet和partition区域并存时,各区域的通道宽度和边距设置将直接影响叉车通行效率和空间利用率之间的平衡。方案2由于存储/分拣区域增多,这一配置的敏感性显著提高。
八、下阶段扩展建议
如果业务继续增长,下一步可能的规划方向包括:
🏢
增加第3层
再次使用 set_floor_structure
⚠️ 不确定性说明:上述分析基于系统提供的两个快照数据,动线距离为欧几里得距离而非实际路径距离,且成本仅为静态成本(不含人工和电力等动态成本)。实际仓库规划中,还需考虑消防规范、建筑承重、人员动线等现实约束,这些在模拟数据中未体现。
九、总结
本案例展示了一家区域型3PL企业从单层仓库(方案1)升级到双层仓库(方案2)的完整过程。核心驱动因素是六大业务痛点,它们精准地指出了系统中最薄弱的环节。
核心要点总结
- • 痛点驱动升级:仓库升级不应是"为了升级而升级",而应该由真实的业务痛点驱动。方案1的6个痛点,就像6个"疼痛传感器",精准地指出了系统中最薄弱的环节。
- • 按优先级分步实施:企业的升级决策并非"全部推倒重来",而是按痛点紧急程度分步实施——分拣能力(最紧急)→ 存储容量 → 多路径并行 → 退货流程 → 动线距离 → 配置灵活性。
- • 效果显著:方案2的每一个升级动作,都对应着方案1的一个具体痛点。分拣吞吐量提升474%,单位托盘成本下降26%,规模效应明显。
- • 持续优化空间:随着业务继续增长,企业仍有进一步优化的空间,包括增加楼层、引入自动化设备、优化货架间距等。
